距離2021年的腳步越來越近
2020年我們經歷了很多
承擔了很多
收獲了很多
在這即將辭舊迎新的日子
高能環境依舊捷報頻傳
多座生活垃圾焚燒發電項目
取得關鍵進展
在2020年收官之時
我們同時點燃“三把火”
溫暖這個冬季
照亮全國垃圾治理之路
山東·臨邑
12月28日,高能環境山東省臨邑縣生活垃圾焚燒發電項目(以下簡稱臨邑項目)順利完成72+24小時試運行。

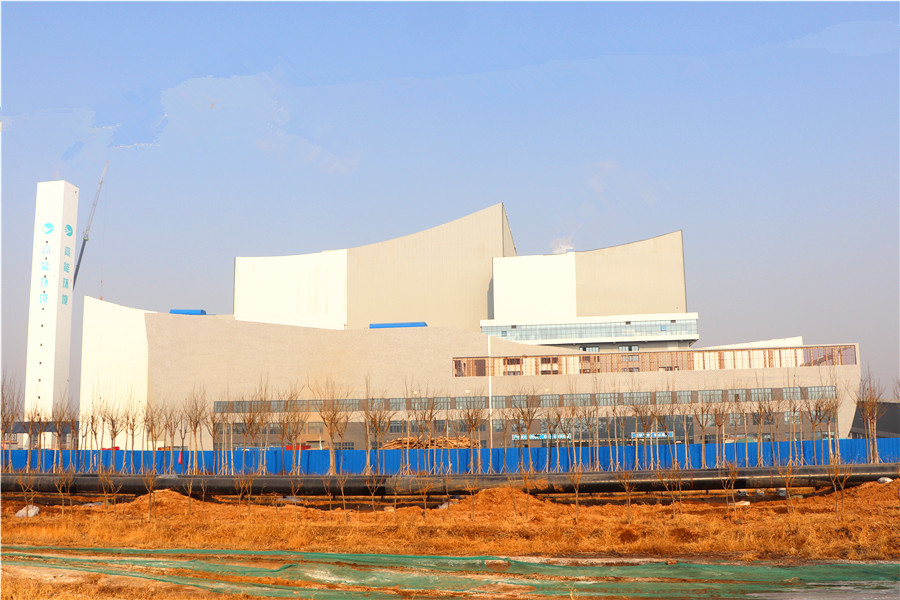

臨邑項目全景
臨邑項目占地不足59畝,設計處理規模800噸/天,選用2×400噸/天爐排爐焚燒,配置1×15MW凝汽式汽輪發電機組,煙氣凈化采用全工藝處理流程,排放標準全面優于歐盟2010標準,滿足山東省地方標準重點區域排放限值,達到京津冀大氣污染傳輸通道城市(“2+26”城市)污染物排放要求。

臨邑項目并網成功
項目占地面積小
施工團隊蝸居集裝箱
自2019年9月20日起,臨邑項目開始全力推進。由于臨邑項目占地不足59畝,從一開始的土方開挖到72+24小時試運營,施工交叉作業頻繁,再加上項目地理位置特殊,地下水位高且有流沙層,為團隊帶來極大挑戰。項目團隊沒有因此而退縮,他們因地制宜制定詳細的施工計劃,并及時調整施工方案,整個建設期蝸居在體積較小、條件簡陋的臨時集裝箱內,歷經14個月的鏖戰,最終順利完成項目建設,為臨邑縣“點起了一把火”。
江蘇·新沂
同樣進入試運營階段的還有新沂市生活垃圾焚燒發電項目,今日,高能環境江蘇省新沂市生活垃圾焚燒發電項目(以下簡稱新沂項目)正式通過72+24小時試運行 。

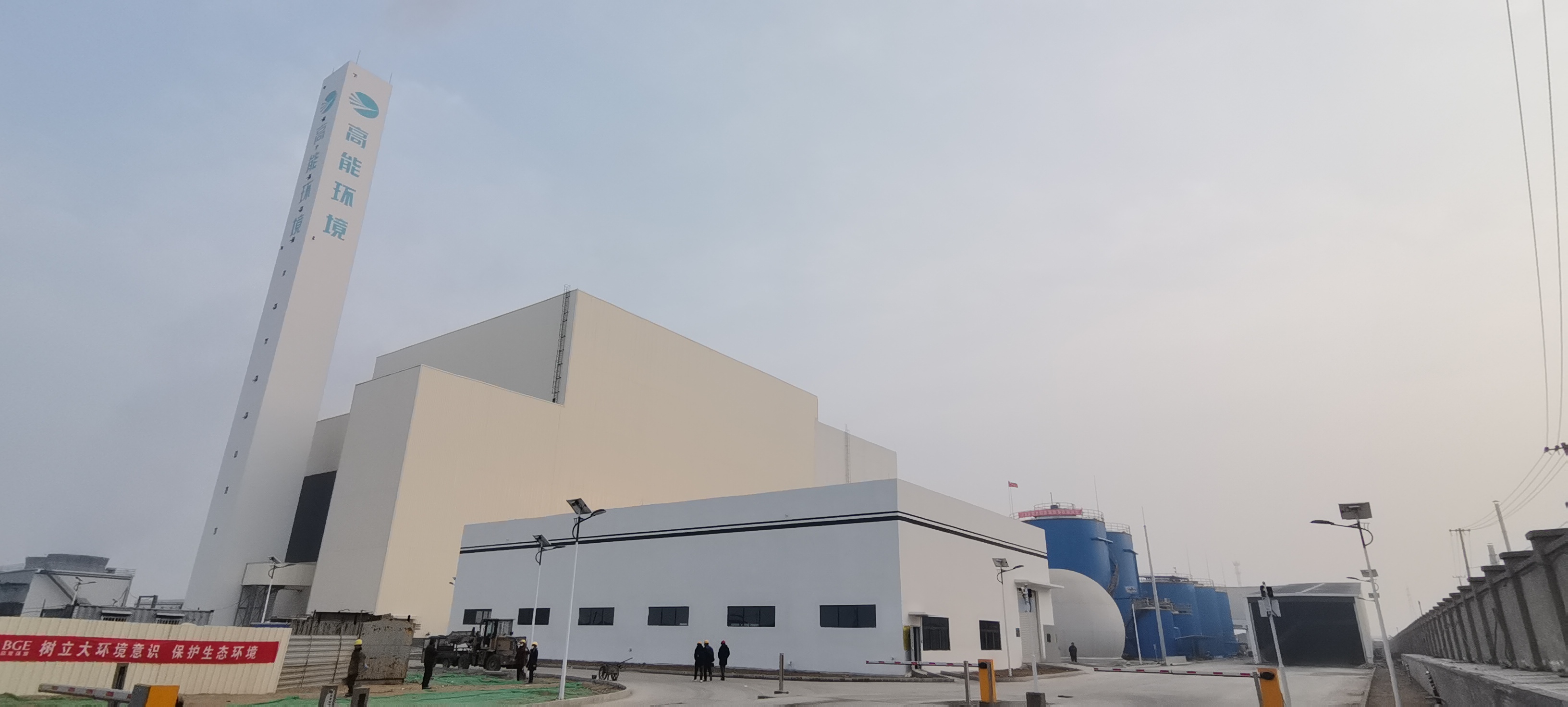

新沂項目全景
新沂項目年處理生活垃圾約29.2萬噸,配置2臺400噸/日的機械爐排焚燒爐+1套15MW的汽輪發電機組,煙氣凈化系統采用“SNCR+噴霧反應塔+活性炭吸附+干法脫酸+袋式除塵”的工藝,滲濾液處理采用除渣預處理+混凝沉淀+調節+ 厭氧UBF+AO-MBR(外置)+納濾(NF)工藝,納管排放至市政污水管網。

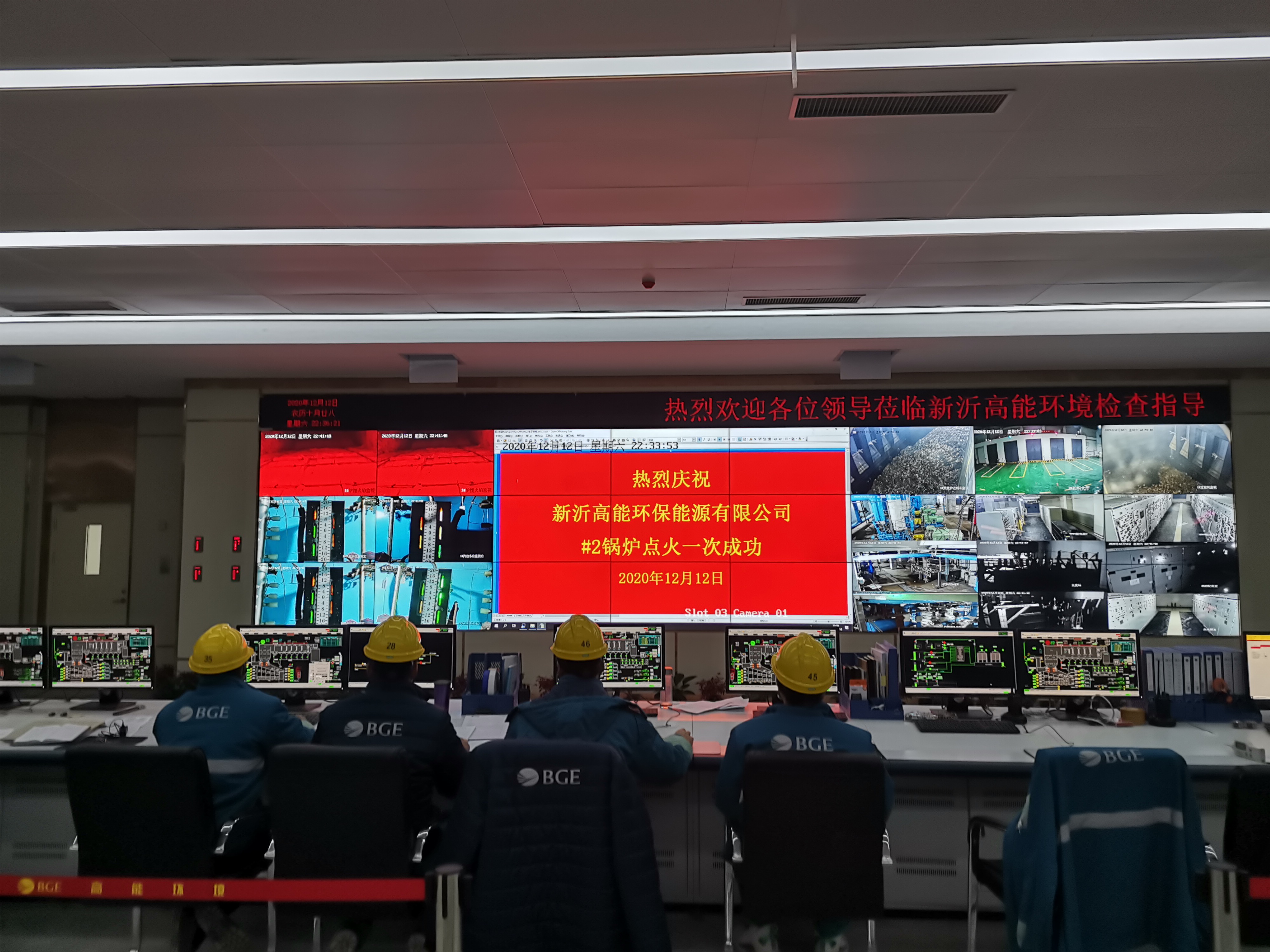

新沂項目點火成功
輸電線路跨鄉過鎮
施工協調難度極大
新沂項目廠外輸電線路工程總長11.47公里,39座新建線路塔桿跨越2個鄉鎮、4個村莊、35個村民小組、100多戶家人,需要占用農田、大棚、果園、水塘等用地,同時還需穿越京滬高速公路,導致整個廠外輸電線路施工、協調難度極具加大。項目部聯合新沂市委市政府專門成立輸電線路推進協調小組,市委領導掛職督辦,召開專題協調會多達10余次,最終歷經半年多時間,于12月18日完成廠外輸電工程。
天津·靜海
依舊是今天,高能環境天津靜海區新能源環保發電項目順利完成72+24小時試運行,成功進入項目試運營階段,標志著靜海區的生活垃圾將由原來的衛生填埋正式轉變?yōu)樾履茉喘h(huán)保發電。
靜海項目全景
靜海項目一期日處理能力為1000噸,采用2×500t/d的焚燒線,配置一套25MW凝汽式汽輪發電機組,滿足靜海區全域生活垃圾處理需求,年處理垃圾總量約31萬噸,發電量約2×108KW·h,其中20%將用于廠區供電,其余全部并入靜海區供電系統。由于靜海項目地處京津冀地區,要求達到京津冀大氣污染傳輸通道城市(“2+26”城市)污染物排放限值。

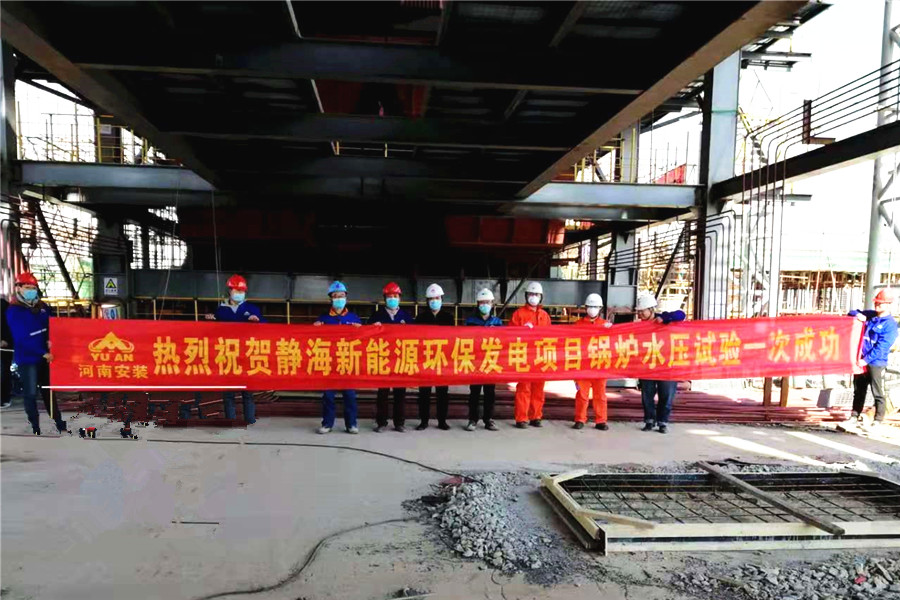

靜海項目鍋爐水壓試驗成功
爭分奪秒趕進度
餐廚預處理線同步投產
項目自2019年7月份開工建設以來,團隊首先建立起一套完善的施工質量、安全保障體系,全員上下同欲,確保項目建設進度。該項目采用中溫次高壓機組,焚燒爐膛內堆焊工作量巨大,且工藝要求高,項目部克服現場種種困難,一路過關斬將、所向披靡。新冠疫情席卷全國之時,靜海項目部在集團的指導下,一邊嚴抓疫情防控,一邊爭分奪秒搶進度,憑借豐富的項目管理經驗和過硬的技術實力,創下了十幾個里程碑節點 “一次性成功”的紀錄,順利進入試運營階段,同時配套的一期處理規模50d/t餐廚垃圾預處理線實現同步投產。
